Freitag, 31. Januar 2014

Tag 17 Innenausbau

Also heute nun die letzten Arbeiten an der Wärmepumpe. So sieht die Außeneinheit jetzt aus:

Ab sofort läuft das Estrichprogramm und es ist wirklich kuschelig warm im Haus.

Ganz fertig ist der Installateur noch nicht, aber erstmal ruft eine Havarie auf einer anderen Baustelle (da beruhigt ungemein) - er wird seine Arbeiten dann am Montag Morgen vollenden.

Ansonsten haben wir noch die Bestätigung bekommen, dass der Schaden an Wasseruhr und Wasserfilter ein Frostschaden ist. Das werden wir also über Scanhaus regulieren müssen.

Donnerstag, 30. Januar 2014

Tag 16 Innenausbau

Heute war das Wärmepumpenunternehmen da und hat die Außen- und Inneneinheit installiert. Strom und Wasser werden dann morgen angelegt.

Da wir momentan noch Baustrom haben, müssen wir ein Verlängerungskabel vom Baustrom ins Haus legen, an dem dann die Pumpe erstmal provisorisch angeschlossen wird. Das verlegen wir aber diesmal durch's Schlafzimmerfenster - damit's nicht wieder einen Frostschaden gibt ;-)

Das Provisorium sieht nun wie folgt aus (nicht schön aber praktisch):



Da das Pumpenunternehmen gleich auch Sanitärunternehmen ist, haben die auch gleich den Filter getauscht. Sie prüfen dann auch, ob es ein Frostschaden ist.

Außerdem war die Telekom gleich früh da und hat die Buchse im HWR angebracht und die Verkabelung im Haus vom HWR zur eigentlichen Anschlussbuchse (vorm Arbeitszimmer) durchgeführt. Die haben sich sogar telefonisch an- und abgemeldet. :-)



Und der Schornsteinfeger war da und hat die Rohbauabnahme für den Schornstein gemacht und auch gleich ein paar Kaminofenprospekte dagelassen.

Mittwoch, 29. Januar 2014

Frostschaden

Nachdem auch der Bauleiter darauf bestanden hatte, dass das kein Frostschaden sein kann, haben wir die Wasserversorger nochmal zum Grundstück geholt.

Die haben uns das wie folgt erklärt:
  • wenn das Fenster tagsüber aufsteht (um das Kabel für den Baustrom reinzulassen), ist es egal, ob in der Stube ein Wärmestrahler steht
  • der Wasserzähler ist direkt unter dem Fenster und friert daher schnell zu
  • da am Montag -6°C waren, ist klar, dass der Zähler gefroren ist
Wir haben aber auch gleich festgestellt, dass der Filter ebenfalls defekt ist. Also kann das Sanitärunternehmen sich ja dazu auch nochmal äußern.

Das wird wahrscheinlich Streß geben. Aber da müssen wir durch...

Außerdem war die Telekom da (obwohl wir gesagt hatten, dass am Mittwoch niemand auf der Baustelle ist) und hat - weil niemand da war - nur das Kabel von Mast zu Mast verlegt. Die Inneninstallation wird dann morgen erfolgen.

Dienstag, 28. Januar 2014

Tag 15 Innenausbau und Rohbauabnahme

Der Tag begann katastrophal - im HWR stand das Wasser ca. 1cm hoch - die Wasseruhr hat wohl einen Frostschaden!!

Zum Glück kam der Wasserversorger sofort und hat die Uhr ausgetauscht. Er bestätigt den Verdacht auf Frostschaden. Allerdings sträubt sich das Bauteam und der Bauleiter dagegen. Fenster waren die Nacht über zu und tagsüber läuft der Lüfter. Das muss also noch geklärt werden.

Das Bauteam hat heute nur noch den Schornstein im Wohnzimmer verkleidet (mit speziellen hitzebeständigen und schwer entflammbaren Trockenbauplatten) und die Regenfallrohre angebracht sowie alles "besenrein" gemacht.

So sieht der Schornstein jetzt in der Stube aus:


Am späten Mittag dann die Rohbauabnahme - mit vielen Ausnahmen:
  • das Dach wird später abgenommen, wenn Schornstein, Dachausstiegsfenster und Trittstufen angebracht wurden. Das wird erst passieren, wenn der Frost weg ist und der Schnee geschmolzen ist.
  • die Fassade wird auch erst gemacht, wenn wir wieder +-Grade haben. Vielleicht wird's ja noch bis zur Endabnahme.
  • die Fenster werden erst geprüft, wenn die Fassade fertig ist.
  • Elektrik und Sanitär werden erst am Ende abgenommen
Also beschränkte sich die Abnahme auf den Dachvorbau, den Trockenbau und die Wände (von innen geprüft) sowie die Dachrinnen und Regenfallrohre. Das ging soweit ganz schnell und nach 45 min. war's dann gut.

Zur Verabschiedung gab's dann noch ein paar Hinweise bzgl. Fliesen und Abdichtarbeiten und den Tipp, denn HWR jetzt schon komplett fertig zu machen, bevor der Wasserkessel reinkommt. Ab sofort dürfen wir also an unserem Haus selbst rum werkeln. :-)

Montag, 27. Januar 2014

Tag 14 Innenausbau

Heute war das Bauteam wieder gegen Mittag da und hat sofort gesehen, dass das wohl auch diese Woche nichts mit dem Dach wird. Es liegt zu viel Schnee und die Temperaturen sollen wohl erst zum Ende der Woche wieder steigen.

Also wurde heute nur innen weiter gemacht.

Donnerstag, 23. Januar 2014

Tag 13 Innenausbau

...und auch heute ist wieder nicht viel mehr als die Verkleidung und Dämmung der Innenwände passiert. Außerdem wurden schon die letzten Zimmerdecken gedeckt. Von außen hat sich also nichts verändert...

Das Bauteam hat nun entschieden, das Dach am kommenden Montag fertig zu machen.

Außerdem hat der Bauleiter angerufen und den Rohbauabnahmetermin für kommenden Dienstag vereinbart - also ein Tag früher als geplant.

Und das Elektrounternehmen hat sich gemeldet - die würden dann gern nächste Woche den Baustrom wegnehmen und den Hausstrom anschließen/ freischalten. Dafür muss allerdings zunächst die Rechnung für die Zusatzinstallationen gezahlt werden - da habe ich gleich mal bei der Finanzierungsbank gedrängelt....

Mittwoch, 22. Januar 2014

Tag 12 Innenausbau

Heute hat's richtig geschneit und der Winter ist nun doch da. Daher ist das mit dem Dach wieder nix geworden.

Dafür ist das Bauteam mit der Verkleidung der Innenwände fast fertig geworden und hat in zwei Räumen schon mit der Verkleidung der Decke begonnen.

Da's morgen auch wieder schneien soll, werden die morgen wohl nur die Decken fertig machen und dann gegen mittag die Baustelle verlassen.

Dienstag, 21. Januar 2014

Tag 11 Innenausbau

same procedure.... heute wurde wieder "nur" Innendämmung und die Gipskartonplatten verlegt. Für das Dachfenster und den Schornstein war's leider immer noch zu feucht.

Aber, heute ist auch die Telekom da gewesen. Eigentlich wollten die ja nur einmal kommen (daher die tagelange Diskussion, warum die nicht schon eher kommen, um den Mast zu setzen), aber heute haben sie erstaunlicherweise doch nur den Mast gesetzt. Die Verbindung zum zentralen Netz und die Installation der Anschlussdose im HWR ist nicht erfolgt. Also werden sie nun doch zweimal kommen müssen...

Morgen soll dann die Decke gedeckt werden und wenn alles gut geht mit dem Dach weitergemacht werden. Am Donnerstag wird dann schon wieder mittags Feierabend sein.

Montag, 20. Januar 2014

Tag 10 Innenausbau

Das Bauteam ist heute wieder gegen Mittag angereist.

Auf dem Plan stand allerdings nur die Innenraumdämmung und die Verlegung der Gipskartonplatten im Innenraum.

Dachausstiegsfenster und Schornsteinverkleidung werden wohl erst gemacht, wenn das Wetter wieder besser wird, damit das Bauteam wenigsten 3-4 Stunden regenfreie Zeit hat.

Also alles recht unspektakulär.

Samstag, 18. Januar 2014

"Hausaufgaben" - Streichung Dachüberstand

Nach einem Tipp unseres Bauteamleiters haben wir das noch stehende Baugerüst am Wochenende genutzt und den Dachüberstand mit einer Spezialfarbe (Harzlack) gestrichen. Der Sinn dazu: Die Nägel und Schrauben werden weiß überstrichen und die Latten nochmal wetterfest gemacht - sieht nun also hübscher aus und dürfte dem Wetter der kommenden 10-15 Jahre erstmal standhalten.

Der Bauherr bei der Arbeit (siehe links der blaue Ärmel), vorn kann man noch gut die erwähnten Schraubenköpfe erkennen, die übermalt werden sollen:


Übrigens eine sch... Arbeit - so im Kalten kopfüber, auf einem wackligen Baugerüst mit klebriger Farbe streichen. Am Sonntag hatten wir an allen (un)möglichen Stellen Muskelkater.

Donnerstag, 16. Januar 2014

Tag 9 Innenausbau

Heute ist nicht viel passiert. Eigentlich hat das Bauteam nur auf die Lieferung der Gipskartonwände für Innen und die Dämmung für Innen gewartet. Währenddessen haben sie noch am Dach gearbeitet und sind dann aber am frühen Nachmittag gefahren.

Dafür, dass diese Woche eigentlich auch noch die Schindeln auf den Schornstein sollten und das Dachausstiegsfenster, die Laufroste und die Inspektionsluke zum Dachgeschoss montiert werden sollten, ist das Ergebnis der Woche leider für mich nicht so zufriedenstellend.

Aber das wird dann wohl alles nächste Woche.

Eine enttäuschende Nachricht vom Fassadenbauunternehmen: trotz des frühlingshaften Wetters seit November sind die wohl im Rückstand mit ihren Bauprojekten und werden nicht wie vereinbart am kommenden Montag starten. Da bin ich ja mal gespannt, wie das mit denen weitergeht...

Mittwoch, 15. Januar 2014

Tag 8 Innenausbau

Heute wurde nun die Verkleidung des Dachunterbaus vollendet. Das Ganze war wohl sehr aufwendig, da die Bauleute die schönsten Latten erst aussuchen mussten, damit die gesamte Lattung dann nicht verlöchert, schief und krum aussieht.

Ich denke, die haben das ganz gut hinbekommen:

Und unser Vordach über dem Hauseingang ist auch fertig - sieht zwar etwas putzig von der Form her aus, hat aber was...

Dienstag, 14. Januar 2014

Tag 7 Innenausbau

Das Bauteam hat sich heute mal etwas Freizeit gegönnt und war erst gegen Mittag auf der Baustelle.

Es wurde mit der Verkleidung des Dachunterbaus begonnen und auch noch ein paar Dachsteine gesetzt.


Ansonsten ist nix weiter passiert :-(

Montag, 13. Januar 2014

Tag 6 Innenausbau

Wie erwartet kam heute der Estrich. Die dunkelgraue Masse hat sich überall schön verteilt und jetzt darf erstmal drei Tage lang niemand ins Haus.


Gegen Mittag kam auch das Bauteam wieder und hat gleich mit den Vorbereitungen für morgen begonnen. Es sollen die restlichen First- und Gratsteine montiert werden und die Verkleidung des Dachüberstandes beginnen.

Wir sind also mehr als im Plan - sogar ein, zwei Tage voraus :-)

Da am Freitag und heute jeweils eine Abnahme der Teilleistungen durch den Bauleiter erfolgt ist, werde ich morgen mal versuchen, mir die Protokolle dazu schicken zu lassen. Sollten wir doch bekommen können, oder?

Freitag, 10. Januar 2014

Tag 5 Innenausbau

Nachdem gestern die ersten Vorarbeiten für die Fußbodenheizung stattgefunden haben, werden heute nun die eigentlichen Rohre verlegt und mit kleinen Klemmen im Styroporboden verankert.

Leider wurde mein selbst gemachtes Fotos bei der Übertragung zu Blogger.com auf der Datenquelle gelöscht, aber auf folgendem Bild sieht's genauso aus wie bei uns (Kamin und Esse werden freigelassen):


Am frühen Nachmittag waren alle fertig und Feierabend angesagt, sodass ich nicht mehr auf die Baustelle musste, da ja eh niemand mehr da war. Damit kann der Estrich am Montag kommen!


Außerdem wurde noch das Fundament für die Wärmepumpe installiert und die Kabel vom HWR zur Pumpe nach außen gelegt. Also alles fertig - die Pumpe kann auch kommen!





Donnerstag, 9. Januar 2014

Tag 4 Innenausbau

So, heute nun die abschliessenden Arbeiten für die Frisch- und Abwasseranschlüsse und dann hat am Morgen schon die Verlegung der Fussbodenheizung begonnen.

So sieht nun der fertige Wasseranschluss im HWR aus:


Außerdem war heute wie erwartet das zweite Team vom Sanitärunternehmen da und wollte schon mal das Außenmodul für die Fussbodenheizung montieren. Wo und wie haben wir besprochen - ich hoffe mal, die machen das richtig, da es sonst für unser zweites Carport zu eng wird....

Und wir haben mit dem Sanitätunternehmen vereinbart, dass wir in der Dusche die Thermostatarmatur statt der Standardarmatur nehmen. Sind ca. 50 Euro Mehrkosten aber für uns Vielduscher viel mehr wert :-)

Mittwoch, 8. Januar 2014

Tag 3 Innenausbau

Das Bauteam war so fleißig, dass sie heute schon gegen Mittag nachhause fahren konnten. Davor haben sie noch das Dach fertig gedeckt - jetzt sieht unser Haus von außen schon fast fertig aus.

Mit der Fassade wird's aber wohl nichts innerhalb der Bauzeit, da ab kommenden Wochenende mit Frost zu rechnen ist und die Putzer dann erstmal gar nichts machen :-(  Da werden wir wohl das Haus am 28.02. hübsch eingepackt in Folie bekommen...

Dafür waren die Klempner da und haben sämtliche Frischwasseranschlüsse im (und am) Haus gelegt sowie die Spülkästen für die WC's installiert.

Morgen wollen sie anfangen, die Rohre für die Fussbodenheizung zu verlegen. Da kommen dann auch noch zwei Kollegen mehr - muss wohl sehr aufwendig sein.

Zum Glück war ich trotzdem auf der Baustelle, denn wir hatten ganz viele Dinge zu besprechen:
- der Wasserbehälter im HWR muss umplatziert werden
- die Größe des HHKs musste entschieden werden
- unsere kreative Abwasserlösung wurde begutachtet (und für gut befunden)
- die Spülkästengrößen mussten nochmal diskutiert werden

Alles in allem ein sehr produktiver Tag - für die Handwerker und auch für uns. Und Hausaufgaben gab's für uns auch noch: bis morgen muss entschieden werden, wie groß der Kaminofen sein wird und wo er platziert werden soll damit die Fussbodenheizung dann entsprechend verlegt werden kann.

Dienstag, 7. Januar 2014

Tag 2 Innenausbau

Da das Haus heute ausgeräumt werden musste damit die Heizungsbauer morgen die Fussbodenheizungsrohre im Boden verlegen können, haben wir eher mit Arbeiten begonnen und damit eher Feierabend gemacht - und wurden positiv überrascht: Das Dach ist schon fast ganz gedeckt.

Außerdem sind die Türen nun endlich gekommen und eingebaut wurden - das sieht vielleicht hübsch aus :-)

Die Elektriker sind gestern schon fertig geworden und mussten heute gar nicht wiederkommen. Aber sie haben uns einen schönen neuen Haussicherungskasten dagelassen ;-)

Montag, 6. Januar 2014

Tag 1 Innenausbau

Nunja, der Alltag hat uns wieder und irgendwie müssen wir ja das Geld für unser Häuschen verdienen.

Dennoch wollte ich nicht ohne nach dem Haus zu sehen auf Arbeit und so war ich heute früh vor Ort - und ganz erstaunt, dass die Elektriker auch schon da waren. Somit konnten wir kurz Rücksprache halten, ob sich irgendwas geändert hat und die vorliegende Zeichnung korrekt ist. Da war ich echt erleichtert.

Der Plan für heute sagt laut Scanhaus: "Elektrikerarbeiten, Liefertermin Dachsteine, Dachhebung, First- und Gratlatten montieren, Hausseingangs- u. Terassentüren montieren, Fensterbauteile justieren."
Laut den Arbeitern vor Ort ist der Plan: "Elektrikerarbeiten, Fensterbauteile justieren, Dachhebung, Türen", da die Dachsteine wohl erst am Mittwoch kommen und die First- und Gratlatten schon montiert sind.


Auch die Wasserversorgung war heute morgen da und hat wie besprochen den Zähler installiert - ganz ohne Erinnerung durch uns :-) Manchmal klappt's eben doch...

Sonntag, 5. Januar 2014

Arbeiten am Sonntag

Trotz Sonntag und des hinter uns liegenden Richtfestes wurde auch heute fleißig gearbeitet. Respekt gegenüber dem Bauteam - wir waren vor 10:00 Uhr kaum aus dem Bett gekommen...

Nachdem nun die letzte Folie am Dach angebracht wurde fuhr das Stellteam nach hause und nur noch die zwei Herren vom Bauteam waren da. Sie dichteten heute das Haus von innen her ab (Dampfschutzfolie) und brachten bereits erste Trockenbauplatten an. Außerdem wurde im HAR der Wasseranschluss vorbereitet, da ja morgen der Fachmann von der Wasserversorgung kommt und den Zähler installiert. Dadurch können wir auf das teure Bauwasser verzichten.

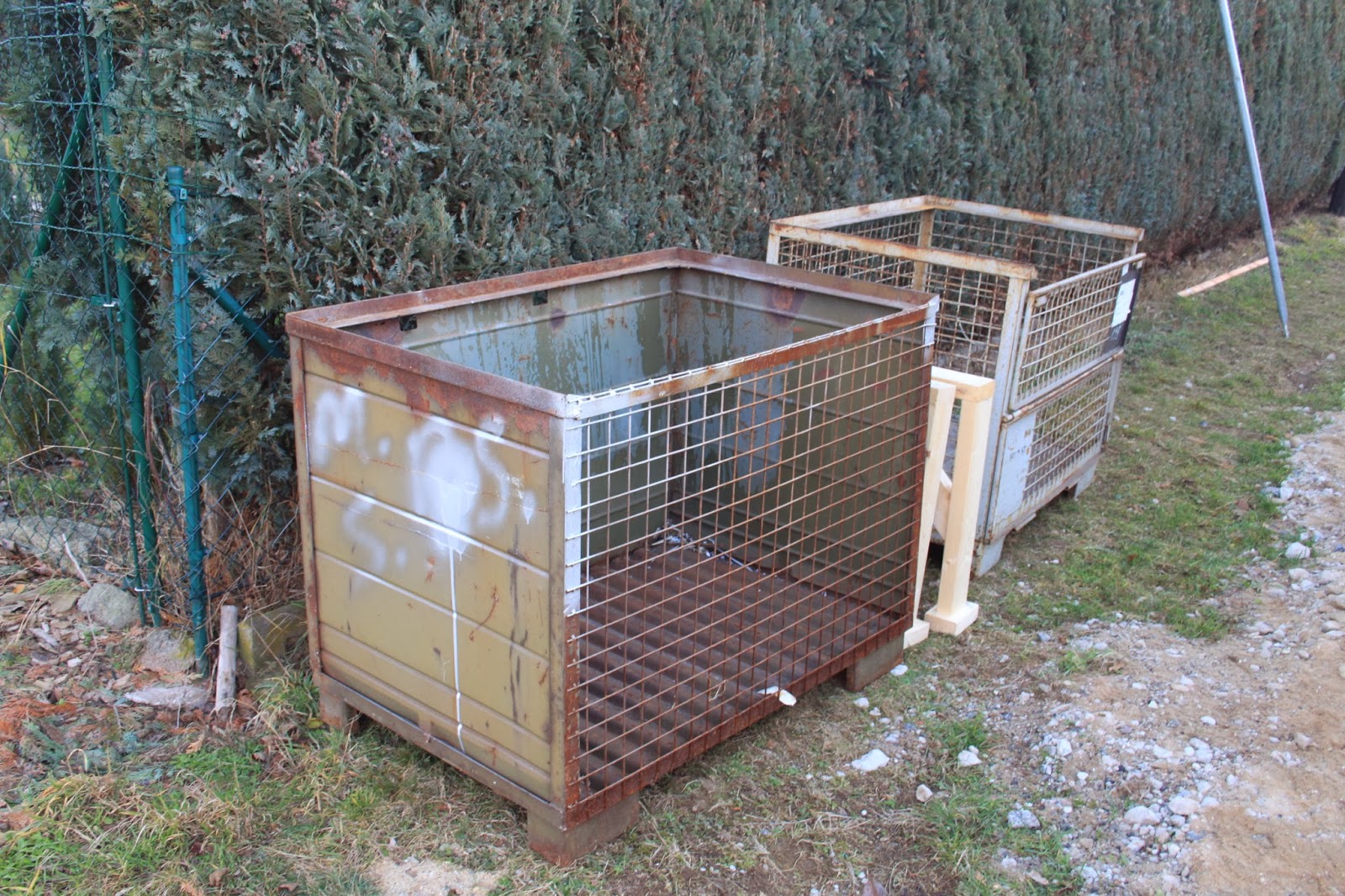

Für uns galt es heute den ganzen angefallenen Müll zu entsorgen. Da wir auf den geforderten Container verzichten und stattdessen Gitterboxen hingestellt haben, müssen wir natürlich öfter den Müll abfahren.

Aber auch hier sind wir begeistert vom Bauteam, dass gleich vorschlug, die Gipskartonreste auf einer Palette zu sammeln, damit wir diese besser lagern und ggfls. wenn nötig nochmal verwenden können.
Außerdem sammeln sie das ganze Holz, damit wir es als Brennholz verwenden können.
Damit bleibt als Müll nur noch die Folie und Folienreste sowie der restlich Unrat der noch anfällt. Und das haben wir heute eingesammelt. Die Folie geht in den Grüne-Punkt-Müll, der Rest wird gesammelt und dann als Sperrmüll auf dem Wertstoffhof entsorgt.

Samstag, 4. Januar 2014

Richtfest

Schon früh am Morgen machte sich das Bauteam erneut ans Werk und arbeitete weiter am Dach. Die letzten Dachlatten wurden verlegt und die Dampfschutzfolie angebracht.



Gegen Mittag war dann alles fertig für's Richtfest. Gemäß Rücksprache hatten wir aber erst für 16:00 Uhr geladen, sodaß das Team geduldig warten mußte und uns gern bei der Vorbereitung des Festes half.

Als Richtbaum verwendeten wir einfach unseren alten Weihnachtsbaum und haben ihn mit allen auffindbaren bunten Bändern gestaltet. Ich war zufrieden mit unserem Werk :-)





Zum Richtfest wurde nun der Bauherr auf's Dach gebeten um den letzten Nagel ins Dach zu schlagen. Achtung: Für jeden Schlag daneben müssen die Bauherren eine Flasche Korn ausgeben. Aber wir hatten Glück bzw. der Bauherr eine gute Trefferquote uns so sind wir dem Team nur eine Flasche schuldig.

Nach Richtspruch, letztem Nagel und dem erfolgreichen Zersplittern des Schnapsglases begann die Feier. Das war für uns ein wirklich schönes Fest bis spät in den Abend hinein und so langsam wurde uns klar, dass wir nun Häuslebesitzer sind.

Freitag, 3. Januar 2014

Stelltermin

Heute war es endlich soweit! Unser Haus wurde aufgebaut :-)

Die Mannschaft hat schon kurz vor 7:00 Uhr begonnen, sodass als ich gegen 8:00 Uhr kam schon das halbe Haus stand :-(


Aber die restlichen sieben Stunden konnte ich jeden Schritt verfolgen und bekam auch alle Fragen geduldig beantwortet. Es ging wie folgt vor sich:

Zunächst wurden alle Außenwände montiert und miteinander verankert bzw. vernagelt.




Dann kamen in die Haushülle die Innenwände, die auch miteinander verankert und vernagelt wurden. Das war wirklich Millimeterarbeit.



In der Zwischenzeit wurde das Gerüst gestellt damit das Bauteam am Dach arbeiten kann.


Dann kamen die Dachbalken.


Anschließend wurden die Dachecken und -spitzen angesetzt und man konnte die Walmdachform gut erkennen.


Dann wurde der Schornstein für unseren Kaminofen durch's Dach gefädelt und in der Bodenplatte verankert.


Da wir auch schon die MDF-Platten für unser Studiobinderdach da hatten und diese nur ungern über die schmale Treppen nach oben schleppen wollten, war das Bauteam auch so nett und hat den Plattenstapel durch's Dach auf den Boden eingefädelt. Das sah schon recht abenteuerlich aus.


Währenddessen wurden in die Bodenplatte an bestimmten Ecken Löcher gebohrt damit dort später dann die Wände mit der Bodenplatte verankert werden konnten.

Der aktuelle Blick aus dem Wohnzimmer nach oben:



Zum Ende des aufregenden Tages hin wurden nur noch die Dachbalken und erste Dachlatten verlegt sowie das Dach mit Folie regenfest gemacht.

Donnerstag, 2. Januar 2014

Jetzt geht's looooos!

Heute passierte ganz viel auf der Baustelle und unsere Aufregung steigt zunehmend.

Die Straßen- und Gehwegsperrung wurde eingerichtet.

Das Baustellen-WC wurde platziert und baustellenfertig gemacht.

Die Schwellen wurden montiert. Nun ist der Grundriss auf die schwarze Bodenplatte übertragen und wir haben uns ganz schön über die winzigen Zimmer gewundert - aber das wirkt hoffentlich nur so klein (??)...



Und der LKW mit den Dachteilen ist da und hat eingeparkt. Der Fahrer schläft wohl gleich im LKW, damit's dann morgen gaaanz früh losgehen kann.
